  • 衢州東港環保熱電2017年1月份工程簡報

    瀏覽次數: 1664

      【工程名稱】

      衢州東港環保熱電有限公司熱電聯產二期擴建第二階段項目

      【工程概況】

      衢州東港環保熱電有限公司成立于2004年5月,注冊資本10000萬元,占地192畝,員工210余人。公司一期工程總投資3.5億元,總裝機容量為36MW,******熱負荷184.2噸/時,配備先進的DCS控制系統。二期擴建工程擬投資3.5億元,選用高溫高壓的150t/h循環流化床鍋爐3臺,配套18MW高溫高壓背壓機組2臺,改造一臺原有15MW次高溫次高壓抽凝機組為15MW高溫高壓背壓機組。第一階段已投資2億元建成2爐一機及改造原有15MW次高溫次高壓抽凝機組為15MW高溫高壓背壓機組,第二階段預計投資1.2億元新建1爐1機項目已于2015年6月開始實施,計劃在2016年年底投運,全廠最終形成7爐5機的生產規模,全廠裝機容量為72MW,平均供熱能力將達450t/h,******供熱量達550t/h。

      【2016年度一爐一機項目進度計劃表】

    序號

    項目

    計劃時間

    完成情況

    備注

    1

    土建進場施工

    20160310日至0320

    實際開工日期201637

    2

    脫硫、脫硝、濕電土建進場施工

    20160330日至0415

    3

    鍋爐本體安裝招標完成

    20160430

    4

    鍋爐基礎交付安裝(安裝單位進場施工)、鍋爐到貨

    20160525

    2016513

    5

    交付機爐電儀設備安裝圖紙

    20160530

    6

    鍋爐、汽機材料招標完成

    20160710

    7

    電氣儀表材料招標完成

    20160710

    20167月底

    8

    熱工儀表設備,DCS設備招標完成

    20160710

    20167月底

    9

    筑爐施工單位招標完成

    20160710

    10

    設備安裝招標完成

    20160730

    20160725

    11

    脫硫安裝進場施工

    20160730

    20166

    12

    主廠房交付安裝

    20160820

    2016823

    13

    除塵器基礎交付

    20160825

    20165

    14

    電氣儀表進場施工

    20160825

    20168月底

    15

    除塵進場施工

    20160825

    20168月中旬

    16

    鍋爐水壓試驗完筑爐

    20160820

    201699

    17

    汽機\發電機到貨安裝

    20160825

    2016913

    18

    DCS設備到貨安裝接線

    2016930

    19

    除氧煤倉間交付安裝

    20161004

    20

    除塵電控樓交付安裝

    20161008

    21

    輸灰進場施工

    20161015

    22

    電氣倒送電

    20161105

    23

    DCS受電調試完成

    20161108

    24

    除塵、輸灰調試完成

    20161115

    25

    脫硫、脫硝調試完成具備通煙氣

    20161115

    26

    風機單體試車完成

    20161120

    27

    汽機扣缸完成

    20161110

    28

    烘爐、煮爐

    20161122

    29

    完成鍋爐酸洗

    20161205

    30

    鍋爐冷態調試完成

    20161215

    31

    主蒸汽管沖管完成、鍋爐調試合格具備供熱條件

    20161220

    32

    完成B22汽機、電氣靜態調試機組啟動并網

    20170112

    33

    72+24小時試運行完成

    20170123

    2017110

      【本月工程完成情況】

      1.熱網管道工程

      ①沈家仙鶴供熱管道A標段管道、過鐵路段及仙鶴苑B標至仙巖路段于2017年1月15日前全部完成,具備與三花廠對接,因三花廠最終確定停產時間為2017年1月24日早上,24日完成與原管道對接,25日完成管道吹掃,目前已送汽投入使用。

     ?、谏蚣蚁生Q供熱管道金達支線已于2017年1月16日完成整段管道吹掃,具備供熱條件。

     ?、巯生Q苑B標管溝段、仙鶴苑C標根據區政府道路施工情況,目前暫未施工。目前計劃節后開始辦理相關開工手續,最晚在正月二十前動工。

      2.廠內第二階段擴建

     ?、?2月底完成#5靜態調試,具備熱態啟動及并網條件,因并網協議未簽訂,機組熱態啟動并網延后。

     ?、?017年1月5日,#5機熱態啟動調試首次并網成功,并于1月10日完成72+24小時試運行。

      ③2017年1月15日110KV升壓站安裝調試完成,具備驗收投用,項目部于15日組織衢州電力局相關驗收部門現場初步驗收,并于當晚切換完成并投入使用。

     ?、?017年1月19日停#7爐#5機消缺,并結合#6爐超低改造水平煙道開口加裝擋板及#7爐高負荷卡門渦流震動大改造,于1月23日完成啟動#7爐#5機,作為春節期間主力爐運行,目前#7爐卡門渦流震動問題已消除。

      ⑤東邊擴建端馬路澆筑完成

     ?、廾号镂鲾U廊道施工完成并交付安裝,計劃春節期間更換皮帶。

     ?、呶鲾U煤棚行車梁、鋼屋架吊裝完成,屋面板、墻板、雨棚施工結束。

     ?、嘈陆号锘炷嗤两Y構(含擋煤墻)結頂施工完成,行車梁、屋面、屋架施工完成,墻板及雨棚年后施工。

      3、超低改造

     ?、倌昵?6爐超低改造引風機、變頻器、低氮改造、SCR、濕電、脫硫設備相應到貨。

     ?、?6爐濕電改造春節前完成水平煙道開口對接及部分煙道制作。

     ?、?6爐脫硫改造春節前完成塔盤安裝及循泵就位安裝。

      【相關問題反饋及跟蹤】

      1、 2017年1月5日熱態啟動首次電氣并網成功。

      2、 110KV升壓站接入系統已于2017年1月15日完成初步驗收并投入使用。。

      【招標情況】

      1、本月無招標內容

      【資金使用情況】

      1、 支付#7爐#5機設備安裝調試工程款至85%。

      2、 支付#7爐本體安裝調試工程款至85%。

      3、 支付金達支線(徐尚村段)工程款至80%。

      4、 支付仙鶴苑A標工程款至70%。

      5、 已支付#7爐#5機部分設備調試款。

      6、 支付過鐵路地埋管施工工程款至80%。

      7、 已支付新建煤棚合同進度款30%。

      8、 已支付#7爐#5機土建進度款。

      9、 已支付相應工程到期質保金。

      【工程施工圖表資料】

      #5機并網發電

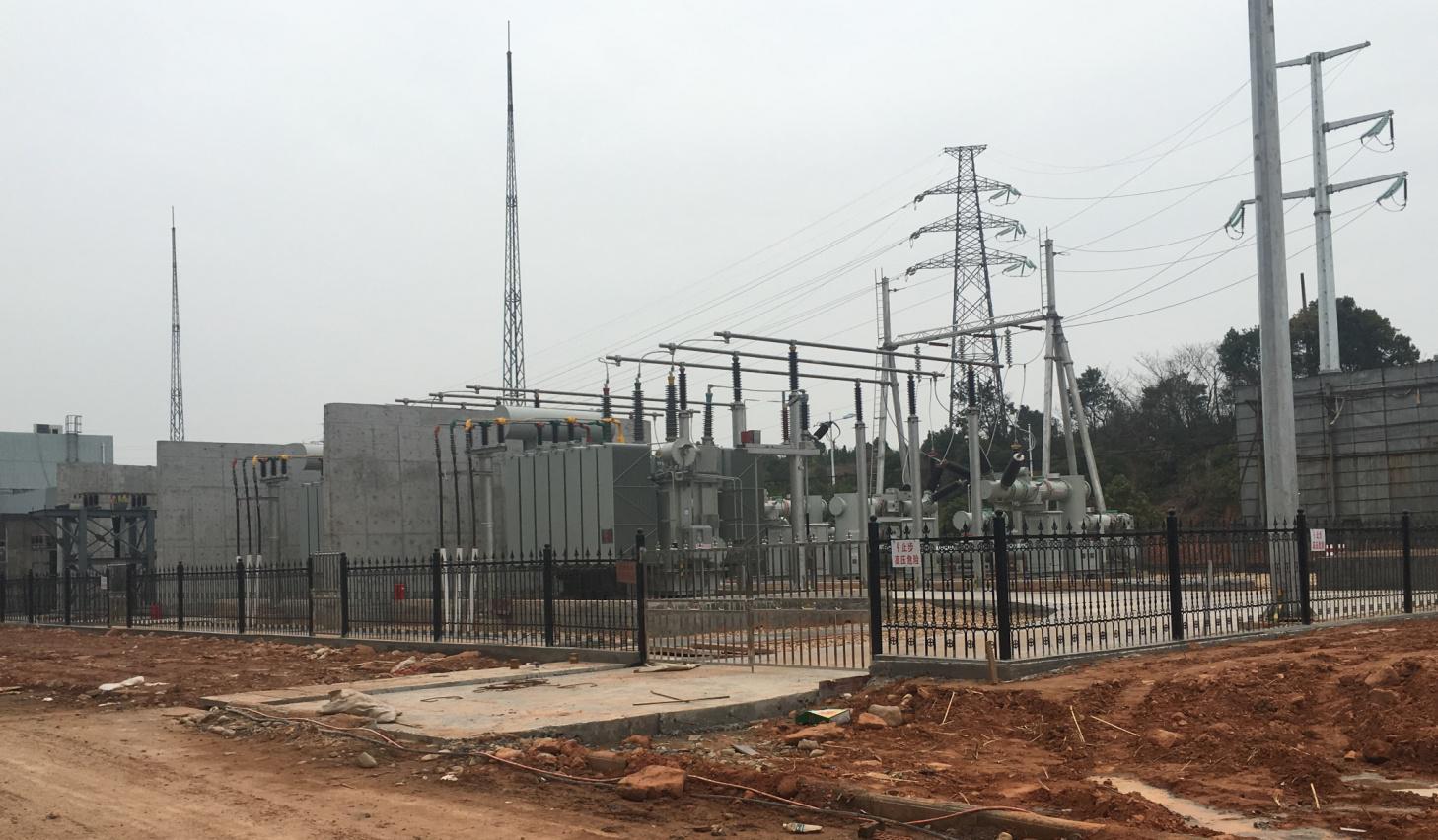

      110KV升壓站投入運行

      煤棚西擴、新建煤場完成情況

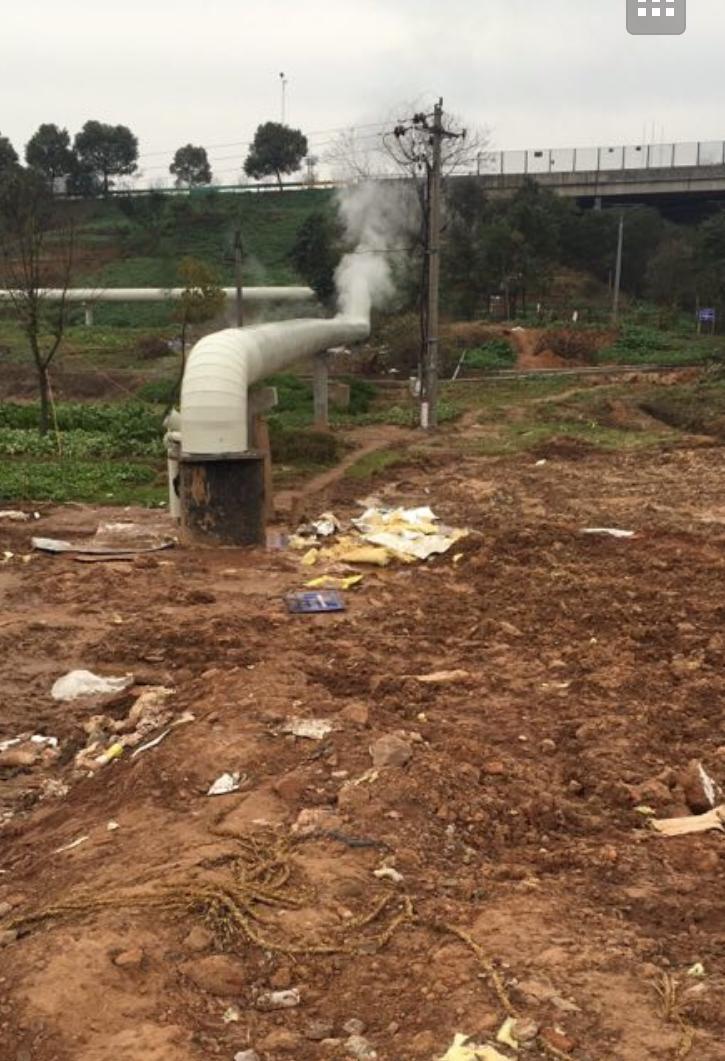

      仙鶴過鐵路管道通汽

      #6爐超低改造

      【2017年2月主要工作計劃】

      1.熱網管道項目計劃

      ①春節后仙鶴苑B標、C標管溝段開始辦理施工手續,計劃在正月二十前動工。

      ②計劃均瑤牛奶管道前期材料及施工招標準備工作。

      2.廠內第二階段擴建一爐一機

     ?、儆媱澩瓿?7爐#5機存在的部分未處理完的缺陷及部分需停機處理項目。

     ?、谟媱澩瓿蔂t后設備安裝工程部分掃尾工作。

      ③計劃煤棚西擴及新建煤棚工程基本完成。

      ④計劃#7爐#5機土建掃尾工作完成60%。

      3.#6爐超低改造計劃

      ①#6爐低氮改造計劃完成風帽、澆注料、中心筒、二次風管拆除,布風板、水冷壁、二次風管、中心筒、分離器改造完成部分;SCR計劃省煤器拆除及改造完成。

     ?、?6爐脫硫改造計劃完成塔體增高焊接,除霧器拆除、安裝、煙道封堵,噴嘴更換,塔內防腐,循泵及管道安裝及電氣儀表接線調試。

     ?、?6爐引風機拆除,土建基礎加固完成,變頻器拆除及新變頻器就位。

      ④#6爐濕電改造計劃完成框架及殼體安裝就位。

      4.設計院資料計劃

      暫無

      5.招標計劃

     ?、倬幣D坦艿啦牧霞笆┕ふ袠?

      6、資金使用計劃

     ?、儆媱澑犊?10KV升壓站安裝工程驗收款。

     ?、谟媱澑犊罱疬_支線-徐尚村段工程驗收款。

     ?、塾媱澑犊钕生Q苑A標、過鐵路地埋管施工工程驗收款。

     ?、苡媱澲Ц?7爐#5機相應設備調試款。

     ?、萦媱澲Ц哆^鐵路涵管施工完工后驗收款。

     ?、抻媱澲Ц?6爐超低改造設備到貨款

    国产99视频精品一区| 精品午夜国产福利观看| 国产精品成人观看视频国产奇米 | 日本精品久久久久久福利| 国产成人精品自线拍| 久久99热这里只有精品国产| 亚洲AV永久无码精品| 日本Aⅴ大伊香蕉精品视频| 亚洲欧洲精品无码AV| 日韩AV无码精品人妻系列| 亚洲色偷精品一区二区三区| 亚洲精品无码AV中文字幕电影网站| 国产成人精品无码一区二区三区 | 91精品成人免费国产| 亚洲精品国产福利在线观看| 国产乱人伦精品一区二区在线观看| www亚洲精品少妇裸乳一区二区| 女人香蕉久久**毛片精品| 国产夫妇精品自在线| 国产精品乱码高清在线观看| jiucao在线观看精品| 国产精品卡一卡二卡三| 国产a视频精品免费观看| 久久精品国产亚洲av四虎| 国产精品免费视频播放器| 久久精品免视看国产陈冠希| 亚洲精品综合久久| 国产成人综合日韩精品婷婷九月 | 中文字幕久久久久久精品| 91精品国产一区| 视频一区二区精品的福利| 久久在精品线影院精品国产| 国产伦精品一区二区三区四区| 久久99久久99精品免观看| 精品久久久久久无码中文字幕漫画| 亚洲精品乱码久久久久久下载| 午夜DY888国产精品影院| 久久青草国产精品一区| 在线精品动漫一区二区无广告| 国产三级精品三级在专区| 国产精品无码AV天天爽播放器|
